При какой температуре можно работать с цементом: Бетон минусовая температура. Можно ли заливать? Не замерзнет?

Опубликовано

Бетон минусовая температура. Можно ли заливать? Не замерзнет?

01.03.2019

Admin В Статьи Нет комментариев

Ещё в начале прошлого века работы с бетонными смесями были сезонными. В зимний период укладка бетона не производилась из-за потери прочностных характеристик этого стройматериала. Строители пытались разными способами сдвинуть график работ по укладке бетона ближе к началу стойких заморозков. Для этого поверхность бетонного монолита утеплялась при помощи различных органических материалов: древесных опилок, торфяной крошки, сплетенных для этой цели камышовых матов.

Параллельно учёными предпринимались попытки создать бетон, температура схватывания которого была бы ниже нуля градусов. Но поскольку выигрыш во времени строителей не устраивал, продолжался поиск альтернативного утепления (подогрева) бетона при минусовых температурах.

Приемлемая температура смеси

В ходе исследований учёные определили, какая температура бетона наиболее оптимальна для получения качественных конструкций. Её значения находятся в интервале между +5 и +15 градусов. Пограничные показатели, которые прорабатывались исследователями, — минус 20 и плюс 45 град. При значениях наружного воздуха от +5 до -3 град. температура свежеприготовленного продукта не допускается ниже +5 град. Эти показатели подходят для цементной массы в 240 кг/куб. м (при марке М200 и больше). Если цемента используется меньше, температурный показатель смеси должен соответствовать +10 град. или выше.

Способы повышения температуры схватывания бетона

При необходимости в зимний период заливать бетон температура смеси может быть повышена следующими способами:

* за счет применения подогретой воды;

* при помощи ввода в смесь морозостойких добавок;

* с помощью электроподогрева;

* методом пропаривания бетонных конструкций в стационарных условиях в специальных автоклавах до набора прочности 80-85%;

* с помощью электропрогрева бетонного монолита, имеющего в своём составе арматуру. При этом коммутация электродов производится по всей площади соприкосновения арматуры с бетоном при подключении тока небольшого напряжения;

* путём использования тепловых пушек с ограждением бетонной смеси.

Зависимость качества бетона от наружного воздуха

Меняется ли прочность бетона от температуры снаружи? Конечно. При работе со стройматериалом в зимний сезон химическая реакция, сопровождающая набор прочности, затухает. Следовательно, при отрицательных температурах затвердение прекратится. «Спасут» смесь добавки в виде различных солей, способные остановить образование льда.

Бывает ситуация, когда продукт начал схватываться, но потом замёрз. В этом случае после оттаивания он затвердеет только при отсутствии внутренних повреждений замерзающей водой. Специалисты допускают одноразовый цикл заморозки-оттаивания при соблюдении условия: температура смеси в течение трёх суток не должна опускаться ниже +10 градусов.

Если знать определённые требования, то зимой бетонирование можно произвести не хуже, чем в самый благоприятный период. Первое условие — грамотная доставка материала. Наилучший вариант — использовать доставку бетона миксером. Второе — соорудить утеплённую опалубку, ещё лучше позаботиться об обогреве бетонированной площади.

Говоря о том, при какой температуре заливать бетон в летний период, следует отметить факт понижения прочности продукта при +30 градусов. Практическим выходом из положения является увлажнение поверхности бетона водой. В летний период из-за испаряющейся влаги бетон делают более жидким. И конечно же следует сообщить при какой температуре заливать бетон зимой  — рекомендуется выполнить все работы до -15С.

Реагируя на воздействие температуры, бетон летом схватывается более равномерно в сырую и прохладную погоду. А если работы производятся в дождливый период, то устойчивость материала к влаге повышают специальным цементом. Чтобы раствор не размыло, площадку накрывают полиэтиленом. Однако в сильные дожди вести бетонные работы под открытым небом не рекомендуется. Если строительство начинается в новой климатической зоне, то специалисты советуют испытать бетон на прочность в лабораторных условиях или на стройплощадке.

Влияющая на бетон температура воздуха — не единственный фактор воздействия на данный материал. Качество продукта зависит от влажности окружающей среды, солнечной радиации, скорости ветра и способов ухода за уложенной смесью.

А теперь, коротко:

— При какой температуре можно заливать бетон? (на улице/ в фундамент/ зимой и летом)?
Оптимальная температура — от 5 до 20 градусов C выше ноля. С использованием добавок и прогревом бетона в зимний период до минус 20 градусов С.

— До какой температуры можно заливать бетон зимой? Можно ли заливать при минусовых температурах?
Работать с бетоном можно и в зимнее время. Необходим заводской раствор хорошего качества, противоморозные добавки в определенных пропорциях. Также необходимо использовать способы защиты и нагрева бетона — укрытие от снега, нагрев тепловым пушками, электродами и др.способами.

— Зависит ли прочность бетона от температуры?

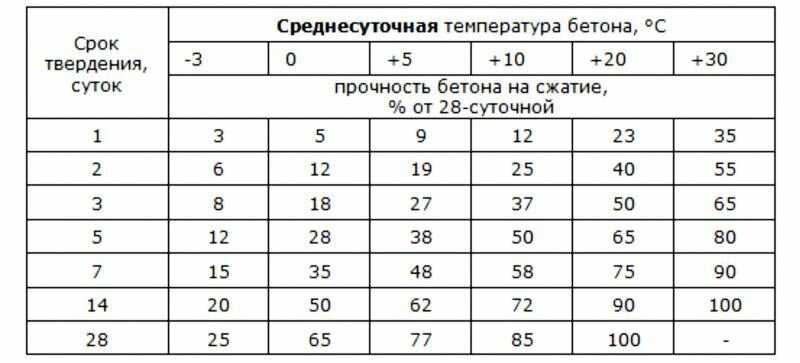

Да, зависит. Чем больше температура не соответствует оптимальной, тем больше страдают показатели бетона. Смотрите график выше.

— До какой температуры можно заливать бетон без добавок?
Рекомендуется использовать добавки при среднесуточной температуре ниже +5  °С

Заливка бетона зимой возможна. Приобретайте качественный бетон и всё пройдет удачно, ваша постройка выдержит любые температуры!

Дополнительные вопросы вы всегда можете задать нашим специалистам по телефону 8(495)7214695.

Помогите сделать наш сервис лучше, поделитесь ссылкой в соц. сетях:

Можно ли при минусовой температуре заливать бетон?

Дата публикации: 16.06.2020

Строители многих стран работают с монолитным бетоном только при положительных температурах. Однако в большинстве регионов России теплый период года длится недолго, поэтому у нас используются и постоянно совершенствуются методы зимнего бетонирования.



Немаловажным фактором получения при отрицательной температуре воздуха монолитной конструкции с проектными показателями является доставка и укладка бетона. Специальные мероприятия по зимнему бетонированию применяются при среднесуточной температуре воздуха ниже 5°С и минимальной температуре в течение суток ниже 0°С. В этих условиях необходимо:

  • транспортировать смесь автобетоновозами с утепленными барабанами;
  • исключить возможность замерзания бетона в зоне его контакта с основанием;
  • основание, опалубка и арматура перед бетонированием должны быть горячим воздухом очищены от снега, инея, наледи.

После завершения подготовительных работ бетон укладывается в опалубку и уплотняется при помощи вибраторов. Далее предстоит очень важный в зимних условиях период температурно-влажностного выдерживания бетона. СМП 70.13330.2012 регламентирует четыре способа выдерживания: метод термоса, использование противоморозных добавок, электротермическую обработку и устройство тепляков.

  • Метод термоса, когда бетон с температурой 25 — 45°С укладывается в теплоизолированную опалубку, а сразу после уплотнения открытые поверхности конструкции укрываются теплоизолирующим материалом. Тепло, образующееся в ходе экзотермической реакции твердения смеси, предохраняет бетон от замерзания. Производство бетонных работ допускается до температуры воздуха −15°С, при этом температура бетона должна находиться в пределах 5 — 10°С и сохраняться на этом уровне на протяжении 5 — 7 суток. Используется при выдерживании массивных фундаментов, толстостенных конструкций. Разновидностью этого метода является применение термоактивной опалубки, когда на палубе закреплены греющие элементы, укрытые снаружи теплоизолирующим материалом. Такая опалубка эффективна для прогрева балок, колонн, стен.
  • Использование противоморозных добавок, как правило, в сочетании с методом термоса. В этом случае бетон с добавками укладывается в утепленную опалубку, в результате бетонирование массивных конструкций допускается при температуре воздуха до −20°С;
  • Электротермическая обработка, имеющая следующие разновидности:

— электродный прогрев, основанный на электропроводимости бетонного раствора. Выполняется с использованием пластинчатых, полосовых, струнных и стержневых электродов. Производится до достижения бетоном 50% прочности;

— обогрев низкотемпературными обогревателями — греющими матами. Применяется для прогрева плоскостных конструкций;

— греющим проводом ПСНВ, закрепленным на арматурном каркасе в пределах бетонируемой конструкции;

— нагревателями инфракрасного излучения, обогревающих поверхность бетон за счет ИФЛ. Пригоден для небольших тонкостенных конструкций;

— индукционный нагрев, когда арматура играет роль сердечника, а изолированный кабель, охватывающий каркас — индуктора. Переменный ток, проходя по кабелю образует электромагнитное поле, нагревающее арматуру и соответственно бетон;

  • Обогрев в тепляках горячим воздухом — метод затратный, требующий устройства тепляков, представляющих собой каркас, обшитый укрывочным материалом. Тепло нагнетается газовыми или электрическими тепловыми пушками.

Грамотное использование различных технологий прогрева монолитных конструкций позволит выполнять бетонные работы круглогодично.


Другие статьи по теме:

Можно ли заливать бетон частями?

Как правильно залить бетон?

Зимнее бетонирование

Лучшая температура для заливки бетона

Получите качественный результат, заливая бетон при правильной температуре.

К

Тимоти Дейл

Тимоти Дейл

Тимоти Дейл — эксперт по ремонту домов и писатель с более чем десятилетним практическим опытом строительства и благоустройства дома. Он имеет опыт в жилых, коммерческих, промышленных и институциональных сантехнических, электрических, столярных работах, установке, ремонте и управлении проектами.

Узнайте больше о The Spruce’s Редакционный процесс

Обновлено 01.12.21

Рассмотрено

Дин Бирмайер

Рассмотрено Дин Бирмайер

Дин Бирмайер — опытный подрядчик с почти 30-летним опытом работы во всех видах ремонта, технического обслуживания и реконструкции домов. Он является сертифицированным ведущим плотником, а также имеет сертификат Агентства по охране окружающей среды. Дин является членом Наблюдательного совета по благоустройству дома The Spruce.

Узнайте больше о The Spruce’s Наблюдательный совет

Если вы хотите установить новую баскетбольную сетку для детей или установить мастерскую на заднем дворе, бетон является важной частью процесса. Однако бетон не сразу становится твердым и устойчивым к повреждениям после заливки. Для затвердевания бетона требуется не менее 4-8 часов, а затем еще от 24 до 72 часов для отверждения, поэтому важно, чтобы бетон заливался и затвердевал при идеальной температуре.

Как работает бетон

Бетон — невероятно полезное вещество, если его правильно залить и вылечить. Обычно он состоит из заполнителя и пасты. Заполнитель представляет собой смесь песка и щебня, смешанных в точном количестве, а паста представляет собой смесь воды и цемента. Эта смесь заполнителя и пасты становится жидким бетонным веществом, которое можно заливать и формовать в различные формы или специальные формы.

После заливки бетонная смесь начинает химически реагировать с молекулами воды в процессе, известном как отверждение. Это связывает компоненты вместе, создавая невероятно прочную связную субстанцию. Тем не менее, как низкие, так и высокие температуры могут повлиять на процесс отверждения, поэтому важно поддерживать правильную температуру бетона во время отверждения.

Риски заливки бетона при неправильной температуре

Заливка бетона в жаркую погоду позволяет уменьшить количество воды в бетонной смеси, за счет процесса испарения. Это может создать аномалии в форме, но также может привести к тому, что конечный продукт будет более слабым, подвергая бетон риску отслаивания, сколов и растрескивания под давлением.

Однако, если бетонная смесь заливается, когда на улице слишком холодно, то процесс твердения может занять гораздо больше времени. Хотя на первый взгляд это не кажется большой проблемой, трудно игнорировать потенциальные последствия. Медленно твердеющий бетон может со временем сдвигаться, вызывая серьезные структурные повреждения любых зданий или материалов, которые поддерживаются. Низкие температуры также могут привести к тому, что вода в бетоне замерзнет и расширится, что приведет к разрушению бетона. Эти разрывы могут быть сразу заметны, или они могут образовываться в середине бетона, оставаясь незаметными до тех пор, пока поверх бетона не будет помещена тяжелая конструкция, и вес не заставит ее разрушиться.

Идеальная температура для заливки бетона

Чтобы избежать этих проблем, рекомендуется заливать бетон при температуре от 50 до 60 ° F. Температура ниже 50°F начнет замедлять процесс отверждения, а вода в цементе рискует замерзнуть при температуре ниже 40°F.

Если температура выше 60 ° F, вода может начать испаряться во время отверждения бетона, что влияет на структурную целостность залитого бетона, хотя этот эффект можно смягчить, регулярно поливая бетон водой после его затвердевания. Слегка распыляйте бетон от 5 до 10 раз в день в течение первых 72 часов, чтобы ускорить процесс отверждения за счет дополнительной гидратации. Просто имейте в виду, что бетон нельзя распылять, пока он не затвердеет, что занимает от 4 до 8 часов.

Лучшее время для заливки бетона

Хотя лето может показаться подходящим временем для этих проектов, непрекращающаяся жара может стать проблемой, учитывая, что лучшая температура для заливки бетона составляет от 50 до 60°F. Таким образом, идеальный сезон для заливки бетона — прохладные или умеренные месяцы года.

В зависимости от того, где вы живете, это может быть весна, осень или даже зима для людей, живущих в очень теплых местах. В идеале температура должна оставаться в пределах 50-60°F большую часть дня. Кроме того, следите за тем, чтобы температура в ночное время не опускалась ниже 40°F, так как это может привести к замерзанию воды в бетоне, что может привести к его растрескиванию и разрушению.

Имеет ли значение время суток?

Температура является одним из наиболее важных факторов для получения правильной консистенции и отделки вашего бетона, но время суток и погода также должны влиять на ваше решение. Планируйте заливку бетона до 10 утра или после 8 вечера. чтобы избежать самой жаркой части дня. Если вас беспокоит температура во время работы над летним проектом, рассмотрите возможность заливки бетона ночью, чтобы смесь успела затвердеть и застыть до восхода солнца.

Также избегайте заливки бетона в дождливую погоду. Даже легкий дождь может повредить только что залитый бетон, хотя примерно через 4-8 часов бетон становится достаточно твердым, поэтому дождевая вода может фактически помочь процессу отверждения, обеспечивая дополнительную гидратацию, подобно поливу бетона из садового шланга.

Смешивание, заливка и отверждение бетона для домашних проектов «сделай сам» — это относительно простой процесс с несколькими обманчиво сложными соображениями по улучшению физической связи между заполнителем и пастой. Если все сделано правильно при идеальной температуре, бетон может стать прочным, долговечным материалом, который прослужит долгие годы при минимальном уходе, поэтому стоит потратить время, чтобы узнать, как и когда правильно смешивать, заливать и выдерживать бетон для достижения наилучших результатов.

Какая температура слишком низкая для заливки бетона?

Иногда дела из вашего списка дел нужно сделать, даже в разгар зимы. Если вы управляете бетонной парковкой или сооружением, ремонт или замена которых просрочены, важно устранить эти проблемы до того, как они создадут опасность для ваших арендаторов или посетителей, но что делать, когда на улице холодно?

Температура играет большую роль во времени затвердевания бетона, и иногда температура может вообще помешать вам выполнять какие-либо работы с бетоном, но где предел? Что делать, если вам нужно отремонтировать выбоины в декабре? Давайте узнаем больше о температуре и бетоне, а также выясним пределы того, какая температура является слишком низкой для заливки бетона. Возможно, вы не сможете делать все зимой, но вы будете удивлены тем, что вы можете сделать.

Сравнение сушки бетона и отверждения

Во избежание путаницы давайте проясним, бетон не сохнет — он затвердевает. Сушка — это физическая реакция, а отверждение — химическая реакция. Когда вода вводится в цементную часть бетона, начинается химическая реакция. Поскольку отверждение — это химический процесс, а не физический, бетон не требует условий, которые вы себе представляете.

Бетону не нужны высокие температуры или солнечный свет для затвердевания, и он может затвердевать под дождем. Свойства отверждения бетона настолько сильны, что бетон теоретически может затвердевать под водой. При правильной температуре большинство бетонов достаточно затвердевают для пешеходного и автомобильного движения в течение 2-3 дней после укладки, хотя фактический процесс отверждения будет длиться неопределенно долго.

Влияет ли температура на отверждение бетона?

Хотя он затвердевает, а не высыхает, температура играет большую роль при укладке бетона и может сильно повлиять на отверждение. Слишком холодно, и отверждение займет слишком много времени. Медленное отверждение означает хрупкий бетон, который никогда не застынет должным образом. Бетон, который затвердевает при температурах ниже точки замерзания без какой-либо изоляции, необходимо будет выкопать и повторно залить.

Слишком жарко, и влага в бетоне будет испаряться слишком быстро, вызывая слабость и усадку, вызывающую появление трещин. Если при заливке бетона слишком жарко, возможно, его придется заменить. Повторная заливка бетона потребует времени и труда, поэтому никогда не пытайтесь заливать бетон при экстремальных температурах.

Какая температура лучше всего подходит для заливки бетона?

Как мы узнали выше, температура влияет на отверждение бетона, но какая температура слишком низкая для заливки бетона? А если слишком жарко?

Идеальный диапазон температур для заливки бетона составляет от 40 до 60 градусов в течение 24 часов. Между 40 и 60 позволяет воде медленно испаряться из бетона, но недостаточно холодная, чтобы замедлить химический процесс отверждения. Несмотря на то, что укладка бетона возможна при температуре выше 60 градусов, обычно не рекомендуется выполнять укладку при температуре ниже 40.

Советы и рекомендации по укладке бетона в зимнее время
