Очередность ремонта в новостройке: Последовательность ремонта в квартире: этапы и подробный план

Опубликовано

этапы и последовательность ремонта в новых квартирах

Жизнь в квартире в новом доме начинается не с момента получения ключей, а когда в нее переезжают счастливые владельцы. Зачастую новоселье совпадает с окончанием ремонта. Особенно актуально это для тех, кото покупает жилье с черновой отделкой.

Как ускорить переезд и сделать так, чтобы ремонт не затянулся? С чего стоит начать, и какой должна быть последовательность ремонта в квартире в новостройке? Наша статья будет полезна не только тем, кто пробрел жилье в новом доме, но и тем, кто решил кардинально преобразить уже обжитую квартиру.

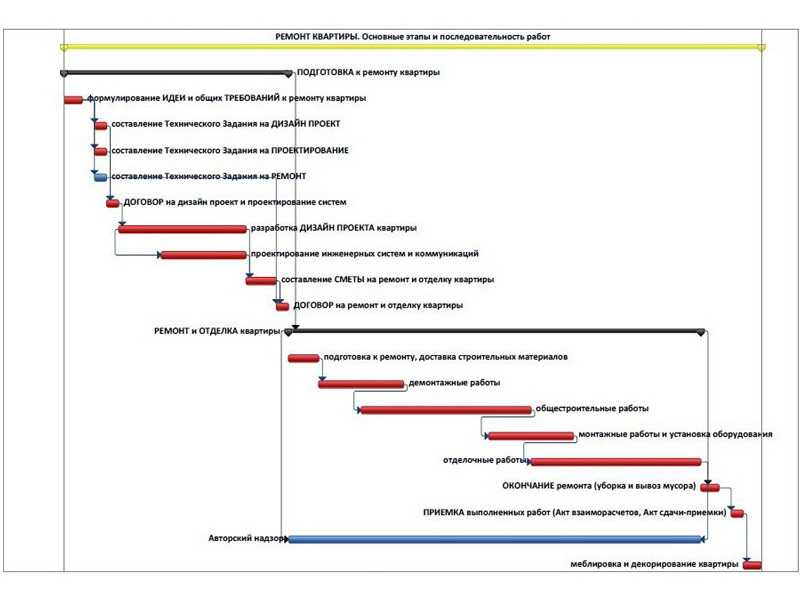

Прежде чем начать ремонт


Совершенно напрасно некоторые люди сравнивают ремонт со стихией. Природными катаклизмами человек управлять не может, а вот ремонтными работами – просто обязан. Грамотный подход предполагает четкое понимание последовательности действий. Если заранее все продумать, составить план и следовать ему, то ремонт не перейдет в статус затяжного. Поэтому первое, с чего мы советуем начать ремонт в новостройке, – составить дизайн-проект. Его можно заказать у специалистов или сделать самостоятельно. Существуют компьютерные программы, которые позволяют даже непрофессионалу разработать 3D-модель комнаты с мебелью и бытовой техникой. Либо можно на листе в клеточку нарисовать план квартиры и, соблюдая масштаб и пропорции, «расставить» мебель. Очень удобно вырезать «мебель» из цветной бумаги в виде прямоугольников, а потом свободно ее передвигать по нарисованной квартире.

Дизайн-проект на данном этапе нужен для того, чтобы сразу стало понятно, куда вам придется тянуть электрическую проводку, где устанавливать розетки, если они не предусмотрены в этом месте застройщиком, куда подводить водопроводные трубы, и так далее. Возможно, появятся идеи переноса дверных проемов, установки дополнительных перегородок, объединения лоджии и жилой комнаты или кухни с гостиной. Все это нужно понять и продумать заранее.

В ходе составления дизайн-проекта задавайте себе следующие вопросы:

  1. Предполагается ли перепланировка квартиры? Будете ли вы разбирать стены или, наоборот, устанавливать дополнительные перегородки? Устраивает ли ширина и форма дверных проемов?
  2. В каком стиле будет выдержан дизайн комнат?
  3. Каким образом вы расставите мебель?
  4. Где будут располагаться электрические приборы, и где будут установлены розетки? Важно учесть и места размещения осветительных приборов.
  5. Где будет установлена сантехника? Не забудьте про трубы для отвода воды от стиральной и посудомоечной машин.
  6. Какие материалы будут использоваться при отделке стен, пола и потолка?

Когда проект разработан и понятен фронт работ, стоит составить список необходимых материалов, рассчитать их количество и выяснить стоимость. Бывалые строители советуют не покупать все сразу. Конечно, так можно сэкономить на доставке, однако невостребованные материалы будут загромождать пространство, мешаться под ногами и могут испортиться, дожидаясь своего часа, — отсыреть, растрескаться и так далее.

Также рекомендуют на период проведения ремонта установить самую дешевую временную сантехнику, которую потом будет не жалко выбросить.

Черновые работы: последовательность и технологии


Итак, у нас есть проект, смета, материалы. Пора начинать. Впереди самая трудоемкая и важная часть работ, поэтому важно не забывать соблюдать правильную последовательность ремонта в квартире в новостройке.

📌 Первым этапом станет снос ненужных перегородок и/или возведение новых стен. Если в квартире предполагается серьезная перепланировка, необходимо заранее согласовать этот вопрос в соответствующих инстанциях. С большой осторожностью и вниманием отнеситесь к несущим стенам – их сносить и повреждать нельзя! Большой деликатности требуют конструкции в панельных домах – почти все стены являются несущими, поэтому перепланировку лучше исключить. Установка декоративных перегородок из гипсокартона или пазогребневых плит разрешения не требует. Если же предполагаются более существенные конструкции из кирпича или камня, дающие дополнительную нагрузку на перекрытия, их также придется согласовывать.

📌 После того, как вопрос со стенами и перекрытиями решен, самое время заняться проведением электрики. Перед началом работ нужно обязательно составить схему электропроводки и сделать соответствующую разметку на стенах и потолке. Чтобы провода не были видны на поверхностях, в стенах пробивают каналы – штробы, в них укладывают проводку и затем затирают штукатуркой. Дизайн-проект напомнит, где будут находиться бытовые приборы, к которым потребуется протянуть провода и установить розетки. Очень важно учесть любую мелочь, например, где расположится wi-fi роутер. Многие устанавливают его рядом с входной дверью. Позже, в процессе эксплуатации выясняется, что уровень сигнала wi-fi в дальних комнатах низкий или вовсе не доходит.

Также на этом этапе проводим коммуникации для сантехники. Еще раз напомним о необходимости установки сливных труб для стиральной и посудомоечной машин.

Когда можно делать ремонт в квартире? В какое время можно делать шумный ремонт в квартире, чтобы не испортить отношения с соседями? Уровень допустимого шума, часы проведения работ по закону и правила ремонта в новом материале SPbHomes

📌 Менять или нет входную дверь, установленную застройщиком, нужно решать по ситуации. Сегодня все чаще владельцу вместе с квартирой достается и вполне добротная дверь, которая прослужит несколько лет.

Но если все-таки есть необходимость в ее замене, то сделать это лучше до того, как начнутся работы со штукатуркой.

📌 Следующий этап ремонта квартиры в новостройке – выравнивание поверхностей. Тем, кто приобрел квартиру с черновой отделкой, достанутся голые стены в первозданном виде. Чтобы получить ровную поверхность без швов, стыков, сколов и трещин, стены штукатурят или шпатлюют. Перед нанесением штукатурки поверхность необходимо загрунтовать – обработать специальным раствором, чтобы обеспечить лучшее сцепление смеси со стеной.

Этот этап могут пропустить те, кто хочет получить квартиру в стиле «лофт» с неоштукатуренной кирпичной кладкой, или те, кто решил закрыть стены гипсокартоном и получить сразу идеально гладкую и ровную поверхность.

📌 Отдельно хочется выделить работу в санузлах. Для отделки в таких местах необходимо подбирать особые влагостойкие материалы. Приобретая качественные компоненты, вы не только сделаете одолжение соседям, но и обезопасите себя от распространения грибка и плесени.

📌 Нужно ли производить подготовительные работы на потолке? В редких случаях его приходится выравнивать с помощью штукатурки. Обычно достаточно грунтовки и шпатлевки. Если хозяин квартиры решил установить натяжной потолок, то выравнивать ничего не придется.

📌 Если по каким-то причинам не устраивают установленные застройщиком стеклопакеты, то менять их лучше в промежутке между черновой и чистовой отделкой. Окна, поставленные до начала грязных работ, могут быть сильно испачканы или даже повреждены. И, наоборот, если установку окон отложить на последний момент, она испортит свежий косметический ремонт. Также профессионалы советуют не производить замену во время сильных морозов, чтобы низкая температура воздуха не повлияла на качество монтажных материалов.


📌 При необходимости можно заменить и радиаторы отопления. Лучше это делать в тёплое время года, поскольку работы придётся согласовывать с управляющей компанией, а зимой она вряд ли даст разрешение на временное отключение стояков. Также как и окна, батареи нужно ставить до начала чистового этапа ремонта.

📌 Последним этапом черновых работ ремонта в новостройке станет стяжка пола. В Санкт-Петербурге практически нет застройщиков, которые бы оставили своих покупателей без цементно-бетонной стяжки. Соревнуясь за внимание клиентов, компании разрабатывают и внедряют новые технологии, которые повышают гидро- и звукоизоляцию. Также в стяжку прячут горизонтальную разводку отопления и трубы с водой, так что этот этап скорее всего даже при черновой отделке обойдет вас стороной. Однако никто не запретит улучшить «базовую комплектацию» и самостоятельно усилить звукоизоляцию или сделать теплый пол.

Если все же стяжки на полу не окажется, ее придется делать самому. Для начала необходимо проверить поверхность пола на наличие щелей и отверстий, которые могут быть, например, в местах, где проходят стояки. С ними справится монтажная пена или клеевая смесь. Далее засыпается слой керамзита, который создаст своеобразную подушку, гасящую шумы и вибрации. На керамзит заливается жидкий раствор бетона. И только после того, как бетон застынет, начинается выравнивание поверхности. Это можно сделать двумя способами: с помощью цементно-бетонной стяжки или используя технологию наливного пола. В первом случае выравнивать придется вручную и идеального результата добиться не получится. Второй вариант предполагает заливку специальной жидкой смесью, которая сама себя нивелирует и дает гораздо лучший результат, но зато и обходится дороже. Наливной пол хорош еще и тем, что застывает уже через 5 часов, линолеум можно стелить на него через 2 дня, а укладывать ламинат – через 7 дней.

Так выглядят основные этапы ремонта с нуля в новостройке. Иногда последовательность работ может меняться, но основные принципы остаются неизменными. Черновая отделка – самая трудоемкая, затратная, долгая и дорогая часть ремонта. После нее останется придать квартире индивидуальность и уют.

Последний штрих: косметический ремонт


Если для черновых работ советуют не покупать все материалы разом, то при чистовой отделке все наоборот. Обои и плитку лучше приобрести сразу и даже с запасом, так как следующая партия может отличаться оттенком, фактурой, размером и так далее. Лучше не создавать себе дополнительные трудности и повод для переживаний.


Важное правило чистовой отделки: работы ведутся сверху вниз. То есть начинать надо с потолка (только если он не натяжной), потом переключиться на стены и закончить полом. Ремонт делают последовательно по комнатам – сначала заканчивают в одной, потом переходят в следующую.

🔨 Потолок можно покрасить, побелить, оклеить пластиковыми плитками. А можно обшить гипсокартоном или установить натяжной потолок. В этом случае сначала придется разобраться со стенами, а только потом переходить на потолок.

🔨 Что касается стен, то здесь еще больше возможностей проявить свое творческое начало. Клеить обои по старинке совсем не обязательно. Можно использовать фактурную штукатурку или просто покрасить гладкие стены. Можно обшить стены гипсокартоном и создать дополнительные объемы. Или все-таки наклеить обои светлого оттенка, а потом перекрашивать несколько раз, если цвет не устроил или захотелось чего-то нового.

🔨 Когда готовы стены, можно монтировать розетки и выключатели.

🔨 Выходим на финишную прямую – выбираем напольное покрытие. Здесь тоже масса вариантов: линолеум, ламинат, ковролин, керамическая плитка, паркет, пробковый пол или даже наливные 3D полы. Самым бюджетным вариантом считается линолеум, чья цена и прочность зависит от толщины, а самым распространенным – ламинат.

🔨 Последний, хотя и не обязательный этап ремонта – установка межкомнатных дверей. Правда, некоторые и без них прекрасно обходятся.

Несмотря на то, что ремонтные работы – это непростой и затратный процесс, от реализации собственных идей можно получить массу удовольствия. Надеемся, наша статья помогла определиться, с чего начинать ремонт в новостройке и в какой последовательности его производить. Сегодня у покупателей есть возможность избежать множества хлопот и приобрести квартиру сразу с чистовой отделкой. Выбрать жилой комплекс с вариантом отделки, который подходит именно вам, можно с помощью каталога новостроек. Здесь же легко сравнить цены, расположение и инфраструктуру.

Этапы ремонта в новостройке с нуля

Содержание статьи:

1) Особенности ремонта в новостройке 2) Какие виды работ можно проводить 3) Последовательность ремонта 4) Советы от Парус Сити

Этапы ремонта в новостройке

Счастливые обладатели собственного жилья в новостройке, прежде чем поселиться в приобретенную квартиру, должны позаботиться о ремонте помещений. Недвижимость в жилых комплексах сдается без чистовой отделки, поэтому приведением в порядок и оформлением апартаментов придется заниматься самостоятельно.

Вопросы, с чего начать ремонт с нуля, кого нанять, где и по какой стоимости приобрести материалы, остаются актуальными как для тех кто впервые делает ремонт, так и для тех кто имел опыт таких работ ранее. В рамках данной статьи вы узнаете, какие существуют этапы ремонта в новостройке, что понадобится для реализации и как выполнить все задачи последовательно и эффективно.

Для того чтобы выполнить ремонт новостройки своими руками или при помощи бригады строителей быстро и легко, предварительно необходимо подробно определить все его стадии. Это поможет оценить предстоящие работы заранее, чтобы выделить оптимальный бюджет и существенно сэкономить время на решение сопутствующих вопросов.

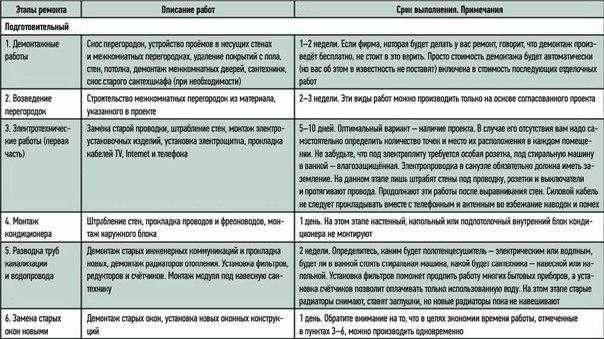

Обратите внимание на особенности ремонтных работ в ЖК:

  1. Хотите ли вы делать перепланировку, сносить или монтировать новые перегородки.;
  2. Какую мебель вы хотите установить.;
  3. Определите материалы отделки пола и стен.;
  4. Запланируйте оптимальную прокладку инженерных коммуникаций.;

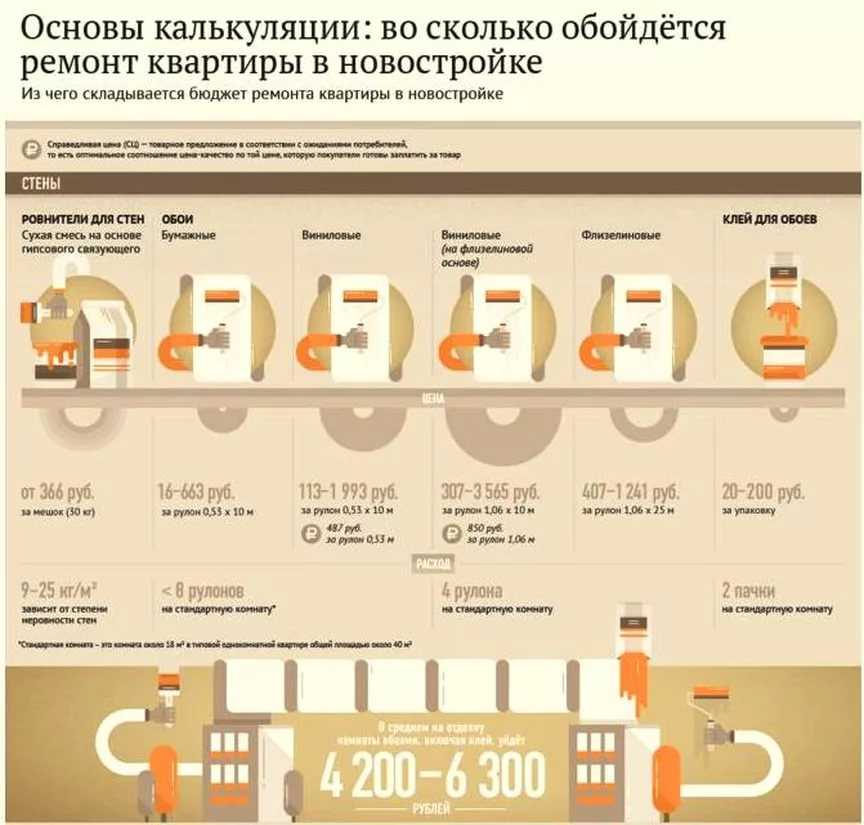

Если собственными усилиями составить подробный план и дизайн-проект не удается, в силу отсутствия определенных знаний и опыта, лучше обратиться за помощью к специалистам. Архитекторы, дизайнеры и инженеры строительной отрасли смогут разработать эффективный и качественный проект с учетом ваших индивидуальных пожеланий и составить смету на весь перечень предстоящих работ. Это поможет сделать предварительную оценку затрат и подготовить необходимые средства, чтобы в дальнейшем не затягивать и не приостанавливать процесс ремонта, а побыстрее закончить его и въехать в квартиру.

Начинать стоит с черновых работ, поскольку они самые пыльные, затратные и длительные. Среди них:

  • Монтирование сантехнических труб в ванной и санузле, и инженерных коммуникаций;
  • Прокладка электропроводки;
  • Укладка теплого пола;
  • Стяжка пола;
  • Выравнивание стен;
  • Монтаж натяжных или подвесных потолков;
  • Покраска стен, пола, потолка;

Приступить к осуществлению этих задач следует сразу после того, как вы получите заветные ключи от собственного жилья.

  • Выбор исполнителей и расчет стоимости.
  • Монтаж электропроводки;
  • Потолки;
  • Отделка стен;
  • Напольное покрытие;
  • Установка межкомнатных дверей.

Подготовительный этап

  1. Выбор исполнителей и расчет стоимости. ;

Первоначально оцените собственные финансовые возможности, чтобы не совершать ошибок, когда на реализацию задуманного не хватает капитала. Как правило, потребители, допускающие такие оплошности, сталкиваются с неоправданно высоким счетом. Если самостоятельно произвести расчеты не получается, лучше доверить этот процесс специалистам. Они смогут составить последовательный план, правильную смету, чтобы избавить вас от непредвиденных финансовых сюрпризов.

Немаловажно нанять профессиональную, ответственную и аккуратную бригаду, которая будет заниматься ремонтом вашего жилья. Желательно доверить работу проверенным специалистам, поэтому знающие потребители чаще всего отдают предпочтение мастерам застройщика или подыскивают специалистов на строительных форумах. Это необходимо для того, чтобы соблюдать последовательность ремонта в новостройке.

Черновой этап

  1. Монтаж электропроводки;

В преимущественном большинстве случаев квартиры в новостройках предлагаются без разводки электропроводов. Владельцы получают только электрощиток на этаже и в квартире, поэтому следующим этапом реализации отделки квартиры будет разводка электрики. Здесь стоит четко определить, в каких местах будут размещены розетки. Этот процесс необходимо выполнить до завершения финишной отделки стен, особенно если вы планируете обшивать их гипсокартоном.

  1. Канализация и разводка сантехнических труб;

Для самых необходимых нужд можно обойтись временно установленными кранами, унитазом, а после разводки труб и отделки стен кафелем или плиткой устанавливать стационарные сантехнические изделия.

Отделочные работы

  1. Потолки;

Отделка потолков начинается после того, как выполнены предыдущие этапы. Если вы решили шпаклевать поверхность, будьте готовы к тому, что это затратный и длительный процесс. К тому же, при недостаточно аккуратной работе остаются заметные следы, которые следует устранять, на что также требуется немало времени. Другое дело – отделка гипсокартоном – быстро и качественно, однако все зависит от индивидуальных пожеланий заказчика.

  1. Отделка стен;

Ремонт квартиры в новостройке совершают сверху донизу, то есть, начиная с потолка, заканчивая полом. Поэтому, завершив облицовку потолка, приступаем к стенам. От качества и дизайна оформления будет зависеть гармоничный вид интерьера в общем, поэтому к данному процессу стоит отнестись максимально ответственно. На сегодняшний день существует множество вариантов облицовки:

  • Гипсокартон;
  • Натуральные обои;
  • Пробковое дерево;
  • Виниловые обои;
  • Жидкие обои;
  • Искусственный камень;
  • Плитка;
  • Панели из дерева;

  1. Напольное покрытие;

Когда стяжка пола завершена, выбирайте покрытие для пола. Это может быть ламинат, плитка, паркетная доска, половая доска из дерева, ковролин, после укладки которых монтируются плинтуса.

  1. Установка межкомнатных дверей;

Здесь следует отталкиваться от общего дизайна интерьера и подбирать изделия в тон цветовой гаммы помещений, а также в их стилистики и эргономики. Материал дверных конструкций может быть разный и выбирается в зависимости от индивидуальных предпочтений потребителя.

Итак, основной задачей владельца жилья в новостройке является правильное распределение этапов работы. Если соблюдать оптимальную последовательность, нанимать профессиональную бригаду строителей и покупать качественные, износостойкие материалы, вы обязательно получите ожидаемый результат.

Автор: Парус City

шагов по реконструкции дома: контрольный список, который поможет спланировать и организовать ремонт | Columbus Home Renovation

Ремонт всего дома — занятие не для слабонервных. Это проект, который для многих людей будет раз в жизни. Обычно это означает, что большинство домовладельцев находятся в положении «вы не знаете, чего вы не знаете». Другими словами, у вас будет общее представление о том, что задействовано много деталей, но вы не будете знать, сколько именно, пока не начнете свой проект.

К счастью, мы работали со многими домовладельцами из центрального штата Огайо над проектами по ремонту всего дома и знаем, сколько деталей нужно для того, чтобы сделать ремонт всего дома правильно. Мы любим планировать, проектировать и воплощать в жизнь ремонт мечты наших клиентов, и за эти годы разработали общий контрольный список ремонта всего дома, чтобы помочь нашим клиентам лучше понять процесс.

Итак, какие основные этапы реконструкции всего дома вам следует выполнить? И какие вещи должны быть в вашем контрольном списке реконструкции дома? Вот наши лучшие советы, которые помогут спланировать и организовать ремонт.

Этапы реконструкции всего дома

Хотя это ни в коем случае не исчерпывающий контрольный список, ниже приводится общий порядок реконструкции всего дома. Некоторые из этих шагов могут выполняться одновременно, но в большинстве случаев следующий шаг в списке не может быть выполнен до тех пор, пока полностью не будет выполнен предыдущий шаг.

Поскольку вы планируете приступить к реконструкции всего дома, вот общий порядок действий:

1. Планирование и проектирование

Этот шаг включает в себя составление вашего бюджета, работу с вашим дизайнером и строителем, чтобы сообщить свое видение, получение разрешений на сборка и любые другие этапы предварительного планирования. Ваш строитель также поможет вам на этом этапе решить, когда вам может понадобиться переехать во время реконструкции.

2. Снос

Нельзя построить новое, не снеся старое! Интенсивность сноса может быть разной: от простого вывоза старой мебели и сноса нескольких стен до полного сноса всего, кроме ключевых структурных элементов и наружных стен.

3. Восстановление/Обрамление

Масштабы этого шага во многом зависят от вашего плана. Возможно, вам потребуется масштабная перестройка, или это может быть только обрамление нескольких новых стен.

4. Механика/Сантехника/ОВКВ/Электрика

Этот этап включает в себя все «закулисные» элементы и обычно выполняется одновременно с реконструкцией и каркасом. По сути, все, что нужно сделать внутри пола, стен или потолка, будет завершено на этом этапе. Это может включать в себя некоторые незначительные корректировки сантехники и электрики или полную замену электропроводки или водопровода в вашем доме.

5.

Стены

После того, как все было перестроено и перестроено, все механизмы находятся там, где они должны быть, и изоляция на месте, гипсокартон можно поднимать. Его нужно будет заклеить и зашкурить, затем грязь нужно будет высушить и отшлифовать. После того, как стены будут гладкими, они будут готовы к грунтовке, покраске или другой отделке. Многие подрядчики любят красить на этом этапе, чтобы избежать потеков или избыточного распыления на окончательной отделке.

6. Полы

Не всем подрядчикам нравится выполнять этот шаг в таком порядке. Некоторые подрядчики могут захотеть подождать, пока вся краска будет закончена и пыль не уляжется, чтобы выполнить окончательную укладку пола. Ваш строитель обсудит с вами этот шаг и убедитесь, что он находится на правильном этапе реконструкции всего вашего дома.

7. Шкафы

В это время будет установлено все, что необходимо «закрепить» в вашем пространстве. Кухонные и ванные шкафы и приспособления начнут входить, и вы действительно начнете видеть, как ваше пространство объединяется на этом этапе.

8. Бытовая техника

На этом этапе устанавливаются холодильники, плиты, посудомоечные машины и любая другая бытовая и механическая техника. На данный момент ваш дом, скорее всего, полностью функционален, хотя некоторые последние элементы отсутствуют.

9. Последние штрихи/мебель/аксессуары

На этом этапе вся тяжелая работа начинает окупаться визуально. Установлены фартуки, вставлен тот идеальный смеситель, который вы выбрали для половинной ванны, поклеены обои, завезены аксессуары, предметы искусства и мебель.

Контрольный список реконструкции всего дома

У каждого шага, описанного выше, будет свой собственный набор «задач». Найм подходящей фирмы по проектированию и строительству может убрать многие из этих пунктов из вашего контрольного списка реконструкции дома (например, подача заявки и подача разрешений) и помочь облегчить ваш разум. Работайте с кем-то, кто знает рынок и разбирается в деталях наблюдения за этапами реконструкции всего дома в вашем городе. Многие законы и требования меняются от города к городу, поэтому важно работать с кем-то, кто знает эти требования вдоль и поперек.

Вам также следует сотрудничать с кем-то, кто действительно понимает, какой переворот в вашей повседневной жизни вызывает перестройка всего дома. Эти типы предприятий позаботятся о том, чтобы они создали план для вас и вашей семьи, который имеет смысл и позволит вам вернуться в свой дом и жить с комфортом как можно скорее.

Наконец, работайте с застройщиком с хорошей репутацией, который хочет убедиться, что весь ремонт вашего дома действительно дает вам дом вашей мечты. Они не поскупятся на отделку и позаботятся о том, чтобы каждая деталь была выполнена идеально. Спрашивайте у соседей, кого они рекомендуют, читайте отзывы и садитесь за консультации, пока не найдете подходящую фирму. Этот проект потенциально может стать одним из самых больших и лучших вложений в вашей жизни, поэтому убедитесь, что он идеален.

Ремонт домов и реконструкция всего дома в Колумбусе, штат Огайо

Дэйв Фокс — компания, принадлежащая сотрудникам, для которой наши клиенты являются нашим приоритетом номер один. Мы разрабатываем и строим проекты по ремонту и реконструкции домов для наших клиентов в Центральном Огайо и обеспечиваем наилучшую ценность благодаря исключительному мастерству, превосходным материалам и этическим деловым практикам. Свяжитесь с нами сегодня, чтобы узнать больше!

Наш 19-шаговый процесс полного ремонта дома и сроки

Это то, что вы и другие наши клиенты из округа Уэйк, Северная Каролина можете ожидать, когда мы полностью отремонтируем ваш дом

Капитальный ремонт дома — отличный способ создать дом своей мечты! Но к этому трудно подготовиться, если вы не знаете шаги и сколько времени это может занять.

В этом посте вы можете ознакомиться с порядком работы нашего дома. Вы также можете узнать наш обычный график ремонта дома и основные причины, по которым он может измениться.

Но мы не знаем!

«Как мы можем подготовиться к этому, если мы не знаем, что и как долго?» — спрашивает Кристал.

Уилл кивает, потирая бороду. — Вы правы, милая. Мы не знаем процесса ремонта дома, поэтому мы не знаем, что произойдет в нашем доме. Мы не знаем сроков ремонта дома, поэтому не знаем, как долго это будет продолжаться».

«И это очень усложняет нам жизнь», — отмечает Кристал. «Ну, — Уилл разблокирует свой телефон и начинает печатать, — вот электронное письмо, которое нам прислал наш подрядчик. В нем есть сообщения в блогах, которые могут дать нам ответы».

Он продолжает просматривать электронную почту. «Вот она, вместе с затратами на ремонт дома!» — взволнованно говорит он. «Ремонт дома: как сделать и порядок работ. Давай проверим».

Вот что узнает пара:

Процесс ремонта дома

  1. Пройдите наш обычный процесс адаптации от заполнения контактной формы до пошагового руководства перед работой
  2. Заблокируйте все зоны, в которых мы не работаем, чтобы пыль не распространялась. Это может включать перегородки на молнии, создание отрицательного давления в вашем доме (где мы закрываем вентиляционные отверстия и устанавливаем специальный вентилятор для вытягивания воздуха из дома, что делает ваш дом чище) и использование скруббера для фильтрации воздуха. любая оставшаяся пыль
  3. Снос
  4. Черновые работы (каркасные, механические, сантехнические, электрические) и любые другие работы внутри стен
  5. Прохождение с вами, чтобы убедиться, что все находится там, где вы хотите
  6. Грубый осмотр из города или округа в зависимости от юрисдикции
  7. Изоляция при необходимости
  8. Гипсокартон
  9. Отделка (столярные работы, отделка, новые двери, окна и т. д., шкафы, напольная плитка)
  10. Столешницы
  11. Плитка
  12. 2 9
  13. Вызов мастеров для отделочных работ (электрики, сантехники, механики)
  14. Напольное покрытие, которое делается в последнюю очередь, чтобы не повредить его в процессе
  15. Приходят маляры, чтобы подкрасить что-либо
  16. Очистите сверху вниз
  17. Удалите подготовительные материалы
  18. Разместите с вами пошаговое описание работы
  19. 5-летняя гарантия начинается

Мы также будем приезжать к вам на дом каждые 6 месяцев в течение 2 лет, чтобы убедиться, что все в порядке хорошее состояние.

Сроки ремонта дома

Для ремонта всего дома площадью 2500 квадратных футов процесс может занять от 8 до 10 недель в зависимости от объема работ, заказов на изменение, повреждений, проверок, специальных работ, погоды и ошибок.

Если нет задержек, график ремонта дома выглядит примерно так:

Неделя 1 – подготовка площадки и снос

Неделя 2-3 – черновые работы Неделя 5 – Внутренняя отделка и отделка шкафов

Неделя 6 – Покраска

Неделя 7 – Отделка, освещение и сантехника

Неделя 8 – Полы, окончательная отделка и уборка

Основные причины, по которым временная шкала может измениться

Объем работ. Чем больше вы хотите, чтобы мы сделали, тем больше времени это займет. Сложные работы требуют больше времени, материалов и труда, в то время как менее сложные работы требуют меньше времени для выполнения.

Изменить заказы. Если вы хотите что-то изменить во время проекта, то можете добавить время. Например, нам может понадобиться заказать другой материал, который может быть недоступен.

Повреждения. Иногда материалы повреждаются во время доставки. Нам нужно будет получить новые, что может добавить больше времени. Мы также можем найти повреждения на этапе сноса. Если мы их найдем, мы прекратим работу и обсудим с вами ваши варианты.

Проверки. Городские и окружные инспекции имеют свои собственные возможности. Хотя обычно это происходит быстро, если у них есть много проектов для проверки, им может потребоваться больше времени, чтобы добраться до вашего.

Работа по специальности. Если у вас есть что-то нестандартное или особенное в вашем проекте, нам может потребоваться привлечь больше участников, чтобы закончить ваш проект.

Погода. Если вы заставите нас выполнять наружные работы, дождь и плохая погода не позволят нам выполнить эту часть.
